数字和事实 :


​​​实际数量根据项目工作流程
2.588亿立方米
​执行时间处理时间
​12 个月,包括疏浚准备
在该项目中运营的联盟的第一批挖泥船
挖泥船港口5月11日2014 年
​干钻数量
2.5亿立方米
挖泥船 Ibn Battuta 于 2015 年 6 月 4 日创下的每日挖泥船最高挖泥率
​23万立方米
201年5月31日疏浚工程最大日产量
173万立方米
参与项目的挖泥船数量
​45艘挖泥船
沉淀池数量
20个盆地

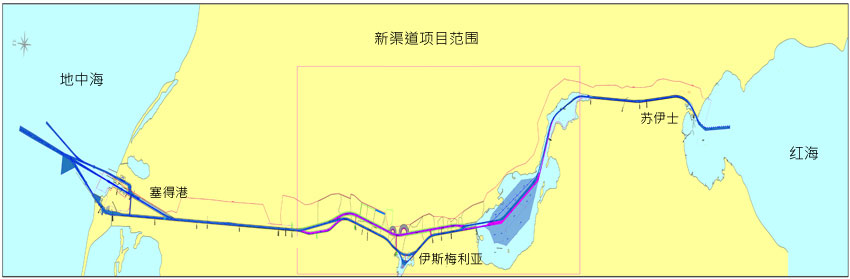

项目:

建设新的苏伊士运河,从 60 公里到 95 公里(运河编号),此外还扩大和深化五大湖和 Al-Balah 的支流,总长度为 37 公里(项目总长度为 72 公里)。


项目理念 :

建立一条新的平行运河,最大限度地发挥运河及其现有支流的效益,以实现最大比例的船舶双向运行,无需在运河内等候区停靠,减少过往船舶的通过时间。鉴于全球贸易量的预期增长,提高船舶通行能力 未来,结合苏伊士运河地区的开发项目,提高对运河作为全球最佳运河的信心程度航道,降低世界和地区替代竞争运河的思想价值,增加埃及国家硬通货收入并直接注入国库,为埃及青年提供最多的就业机会,创造新的就业机会。城市社区。


项目目标 :​

 过硬通货增加埃及国民收入 实现苏伊士运河最大重复率并将其增加到航程长度的 50% 将北部车队的通行时间从 18 小时缩短到 11 小时。将船舶在最坏情况下的等待时间从(8到11小时)减少到3小时,这体现在降低船东的游轮成本,提高苏伊士运河的估值程度。将运河作为国际主要航道的需求增加,并提高其入级程度。增加通过运河的船舶运力,以满足未来全球贸易量的预期增长。苏伊士运河地区发展轴项目的成功之路,推动埃及国民经济将埃及转变为全球贸易和物流中心。


新苏伊士运河建设取得的成就 :

  • 增加运河的排水能力,达到97 标准船/天,而新运河开通前约为77 标准船/天。
  • 实现45艘船双向直通,北船通航时间由18小时缩短至11小时,北船第二船与北船一船通航,一个北船,一个北船仅限南车队。
  • 允许船舶双向通过66 英尺的吃水,特别是考虑到吃水45 英尺及以上的船舶不断增加,这有助于吸引全球贸易船队中的巨型船舶穿越运河。
  • 实现航行安全,因为有一个替代通道可确保在发生任何紧急事故时航行不会停止。
  • 减少运河航行过程中的弯道数量,从而提高了通过运河的船舶的航行安全率。
  • 保持苏伊士运河的竞争地位,根据在竞争性和替代性道路(无论是海上还是陆地)上进行的开发项目,继续开发运河的航行路线。


项目实施期:

项目实施期为12个月(一年)。


干钻作业 :

干法开挖工程量为 2.58 亿立方米,估计成本为 40 亿埃及镑。.


覆层工程工作:

包层的长度为 100 公里,估计成本为 5 亿埃及镑。


疏浚工程:

疏浚工程总量为2.42亿立方米,预计耗资150亿埃及镑。将实施的工程数据:
     1- 将现有的西部支流扩大和加深至24米的深度,以便船舶通过高达 66 英尺的吃水深度,包括:


  •  五大湖西部支流约27公里
  • ​ Al-Balah 西支线约 10 公里

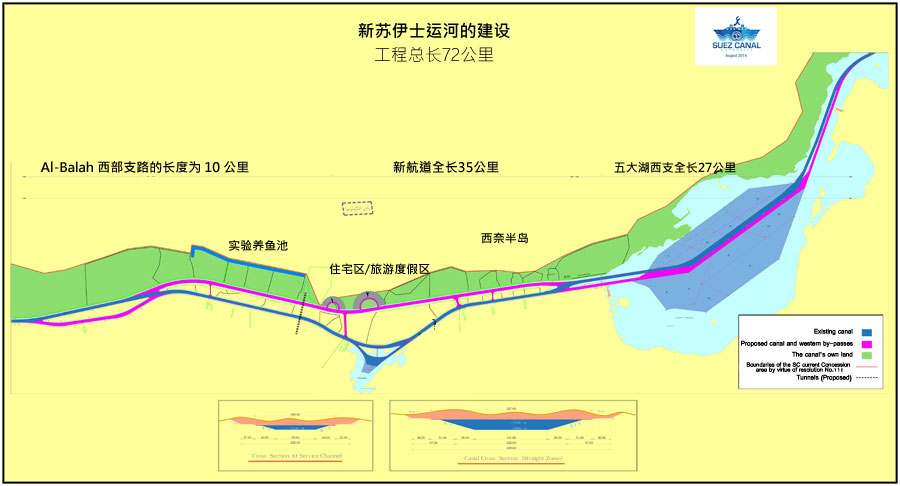

  • 2- 挖一条长约35公里的平行水道,规格如下:
  • 水页宽317米
  • 疏浚深度为 24 米(允许船舶通过 66 英尺的吃水深度)。

总复制工程72公里
